<cite id="vxcra"></cite>

    1. 日本黄页网站免费观看,亚洲欧美成人久久综合中文网 ,亚洲精品国产av一区二区,综合久久婷婷综合久久,亚洲欧洲日产国码高潮αv,亚洲国产在一区二区三区,欧美日本激情,人妻偷拍一区二区三区

      THE 10th ALL IN PRINT CHINA

      第十屆中國國際全印展

      全印展

      中國國際印刷技術及設備器材展

      China International Exhibition for All Printing Technology & Equipment

      2026年10月12-16日

      上海新國際博覽中心

      Shanghai New International Expo Centre

      Supported by

      印刷展
      展商申請 觀眾注冊

      聯系我們

      allinprint@mds.cn

      +86 10 59243936

      這些常見印刷工廠生產亂象,你的企業占幾條?(附超全解決方案)

      時間:2020-11-02 來源:






      1.前后工序的半成品或材料不銜接,我要的你不來,我不要的卻拼命過來。



      2.工廠內,各生產部門,半成品堆積像倉庫,生產不能像行云流水一樣順暢地流下去。



      3.生產計劃表,徒具形式,你做你的計劃,我做我的產品,生產計劃達標率低,生產計劃不具威望。



      4.生產計劃表更動頻繁,不是追加,就是取消。



      5.緊急訂單很多,生產計劃無法執行,所謂牽一發動全身。



      6.生產紊亂,品質就跟著失控,失控的品質返工重做,又攪亂原生產計劃。



      7.材料、零件或成品積壓過多,造成企業資金調度困難。



      8.無休止的加班,日日加班,人變成了生產機器。



      9.交貨經常延遲,影響公司信譽。








      產生以上亂象的原因之一是生產工作缺乏必要的制度支撐,沒有一定的標準來規范產品銷售、銷售計劃與生產計劃、生產計劃與物料計劃、生產計劃與生產派工等各項工作。



      往深層次來講,問題出在生產運作過程本身,生產管理部門偏離了指揮中心、運作樞紐的工作職能,而變成了生產部門的附屬單位,這是出現以上亂象的根源。



      因此建立既科學、又適合企業實際的生產管理制度,規范工作職責及具體工作流程就成了解決以上亂象的關鍵。



      那么怎樣才能做好生產計劃呢?





      規范生產管理制度



      很多工廠普遍存在生產紊亂、生產不穩定等現象,癥結主要來自于工廠未能建立一個運作的生產管理系統,生產指揮中心管控力度不夠,隨意性強,隨著企業規模的日益龐大,會更加混亂,甚至形成惡習性循環的困境。



      因此需要加強制度建設,自銷售部門至生產部門,建立健全管理制度,規范、約束大家的行為,最終建立良好的生產秩序,消除亂象,這些是做好生產管理、規范生產計劃編制的基礎。





      產能負荷分析



      對產能分析、了解不足,憑經驗擬定的《生產計劃表》往往與實際執行狀況不符,《生產計劃表》難以執行,生產管理不能發揮應有的功能,這些就要求企業生產管理人員從產品種類、生產制造流程及各個過程需要使用的機器設備來綜合考慮產能。



      比較現有機器設備負荷及生產任務,得知產能過剩或不足時,可對產能進行長期調整或短期調整。

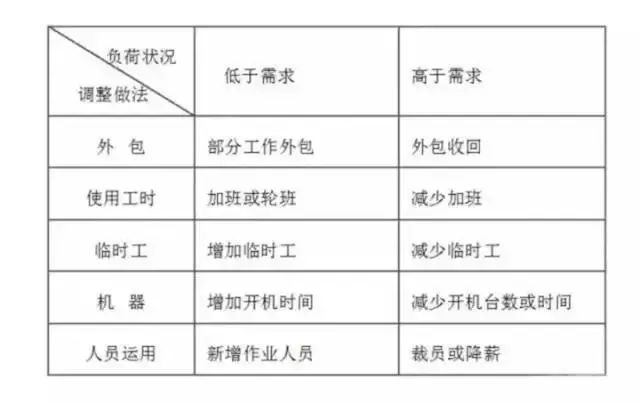

      在未做好充分的事前計劃和準備,或者產品與數量有較大的變動,所產生的人力或機器負荷與需求不平衡時,可能的方法有:機器產能不足時,可考慮延長工種、工時或新增設備來提升產量;



      對于生產要素,綜合考慮成本及生產效率等因素,可最終決定是延長工種、工時還是新增設備。







      均衡銷售計劃與生產計劃



      1、生產型企業按照產銷關系的不同可以分為存貨生產型和訂貨生產型企業,前者強調按照既定計劃生產,銷售部門依產品、市場狀況及銷售方法,做好銷售預估,并依此來設定最低成品存量,開展系列生產;而后者是接到客戶訂單后,再開始安排生產。



      2、計劃的擬定



      (1)銷貨計劃



      現實當中,甚多的工廠,事前未有年度銷售計劃,或是有了年度計劃,銷售部門每月接受的訂單,不是超過原先的計劃量,就是與原計劃相差太大,造成整個工廠包括生產管理、品管、物料、生產及人事部門手忙腳亂,疲于應付,最終導致交貨期拉長,產量無法提升,生產效率及產品品質大受影響。



      這時企業主管往往會責怪生產部門。事實上,在各類生產要素比較穩定的情況下,大部分的亂象來源于沒有一個可靠的銷售計劃,進而導致無法做出一個完善的生產計劃,進度控制自然受到挑戰。



      因此,不論存貨生產型還是訂貨生產型,銷售部門每年均應做好市場調查,并進行預估,充分考慮客戶類別、產品類別、訂貨類數、交貨時間等因素,擬定年度各月銷售計劃,才是生產工作正常開展的根本。



      (2)月計劃



      每個月的20日左右,銷售部門提出次月的銷售(出貨)計劃,這個出貨計劃應考慮訂單狀況及生產部門的實際負荷狀況。



      月底之前,技術部、供應部、生產部對銷售部提出的次月銷售(出貨)計劃進行評審。技術部確定技術研發(調整)計劃,供應部確定采購計劃,生產管理部門提出次月生產計劃時,應同樣考慮訂單狀況與生產部門的產能狀況。而銷售部門、生產管理部門、技術部門進行“產銷協調”以確定生產任務,此外要求生產部門應留出一定的時間(一般在5%左右)空間以備追加緊急訂單。



      除年度、月度計劃以外,銷售與生產部門應做好日計劃、周計劃,確保計劃執行周期盡量短,以便對全局有一個更精細的掌控,出現問題也可及時補救。



      3、工作任務指派



      生產計劃確定后,生產部門應以班組為單位,排定班組生產計劃,同一件產品,生產流程時間安排要能銜接,半成品的流動才會順暢,班組與班組間保留一定的緩沖量,以免銜接不上或堆積太多。



      4、編制生產計劃前準備事宜



      (1)物料是否齊備;

      (2)熟悉公司產品、了解產品加工工序;

      (3)材料使用途徑;

      (4)了解市場需求;

      (5)了解員工動態、機器的正常運作一級物料齊套狀況;

      (6)生產進度的有效跟蹤與控制;

      (7)下達生產指令需仔細、準確,不能少下、漏下;

      (8)信息需及時反饋與跟進;

      (9)適當考慮異常情況;

      (10)了解車間產能;

      (11)管理好獨立需求;

      (12)質量情況及品質控制;

      (13)正常情況下不能排期太緊,以考慮插入急單的情況;

      (14)了解產品、相關工藝流程、瓶頸工序、前工序采購;

      (15)了解物料的性能;

      (16)物料的采購周期及到料情況跟進;

      (17)合理地調配人員;

      (18)跟供應倉儲部門、人員聯系,保證物料的供給;

      (19)與工程、技術部門聯系技術支持;

      (20)制定和查看相應的系列計劃:如產品開發計劃、生產作業排序計劃、人員計劃、產能計劃與負荷計劃、庫存計劃、出貨計劃、物料計劃、外協計劃等。





      日程安排



      1、日程表(訂貨生產型)



      從銷售部接到訂單,到生產部完成生產出貨,整個過程規劃一個日程,從中可以得到:



      (1)整個流程如何銜接。

      (2)整個流程如何簡化,怎樣做可以縮短時間,爭取訂單。

      (3)對流程中各階段的工作制定一個標準時間,可以作為:





      A、銷售部門接訂單的標準交貨前置時間。

      B、生產管理做生產計劃的依據。

      C、各班組進度控制的指針。

      訂貨生產型日程表通常使用反向排程法,即確定出貨日期后,對生產計劃、物料計劃、采購計劃日程進行細致安排。





      2、人們對于交貨的快慢,往往會把焦點放在生產部門,事實上生產時間只不過是全部時間的一部分,生產的時間是最難予壓縮的,我們應該從產品設計時間、采購時間、發貨時間等方面試著縮短時間,設計產品、采購材料、生產產品三者之間互動互補,哪些產品市場需求量大、生命周期較長,則可采用存貨生產。哪些產品需求量小、生命周期較短,則可采用訂貨生產。





      生產進度管理



      1、生產進度管理內容



      從日程基準流程我們可以看出,一個產品的產出需要經歷的部門及人員很多,每一部門及人員應有自己的進度,并加以掌握與控制,而不像有些企業把生產進度認為是制造部門的責任,而忽略了進度管理,進度管理可以歸納為以下幾個方面內容:



      (1)事務性的進度

      接到客戶訂單后到物料分析、訂購等的時間控制。



      (2)采購進度

      采購的材料及零件應訂有標準購備時間,并加以嚴格控制。



      (3)檢驗進度

      物料進廠后完成驗收的時間應加以控制。



      (4)外協進度

      委托外協單位加工、生產時程的控制。



      (5)生產進度

      由制造部門及生產管理雙重控制。



      2、進度管理方法



      較常用的進度管制法有:



      (1)批量管制法

      生產計劃以一定的批量加以編寫,并作為進度管理的基準,此種方法適用于存貨生產型的產品。



      (2)訂單管制法

      此方法適用于訂單生產型,每一訂單編一個號碼(有時訂單很大,又分批、分期交貨,也可將訂單拆開來開具制造單),此種做法是一般企業最常見的。



      3、生產進度管理基本流程



      (1)銷售部門結合生產管理人員反饋的產能負荷情況,簽訂銷售訂單。

      (2)銷售部門同生產管理部門協商后排定銷貨計劃(總數及細目之訂單號、產品、數量、交期)。

      (3)生產管理部門依工廠產能及銷售計劃,排定季、月、周生產計劃。

      (4)采購部門依生產計劃及物料庫存情況,確定采購進料計劃并及時與供應商協商、確定進料計劃。

      (5)采購人員核實并跟催進料進度。

      (6)倉儲人員提前備好所需物料,遇到不足提前向采購人員反饋。

      (7)生產部門控制產能并依生產計劃對生產進度實施控制,發現問題及時回饋生產管理人員并及時予以控制、調整。

      主站蜘蛛池模板: 精品一区二区久久久久久久网站| 中文字幕av日韩有码| 亚洲欧美日本久久网站| 国产精品视频不卡一区二区| 亚洲精品麻豆一二三区| 色窝窝免费播放视频在线| 亚洲开心婷婷中文字幕| 亚洲三区在线观看内射后入| 麻豆成人精品国产免费| 成人综合婷婷国产精品久久蜜臀| 国产日韩精品欧美一区灰| 98精品全国免费观看视频| 国产伦一区二区三区精品| 99在线视频免费观看| 欧美人与动牲猛交A欧美精品| 日本高清视频网站www| 玛沁县| 亚洲国产精品毛片在线看| 免费无码又爽又刺激高潮虎虎视频| 精品国产一区二区三区久| 久久丫精品久久丫| 色吊丝一区二区中文字幕| 久久涩综合一区二区三区| 2019nv天堂香蕉在线观看| 国产精品国产精品偷麻豆| 国产AV福利第一精品| 免费无码黄网站在线观看| 免费人成视频网站在线观看18| 成熟少妇XXXXX高清视频| 亚洲国产欧美在线人成AAAA| 特黄 做受又硬又粗又大视频| 日韩亚洲视频一区二区三区| 福利一区二区1000| 九九电影网午夜理论片| 一本色道久久综合熟妇人妻| 日日猛噜噜狠狠扒开双腿小说| 亚洲乱码一二三四区国产| 亚洲鸥美日韩精品久久| 草裙社区精品视频播放| 国产一区二区三区禁18| 国内少妇人妻偷人精品视频|
